d、砖缝控制在1mm左右,避免密拼,每隔5小时进行淋水养护。

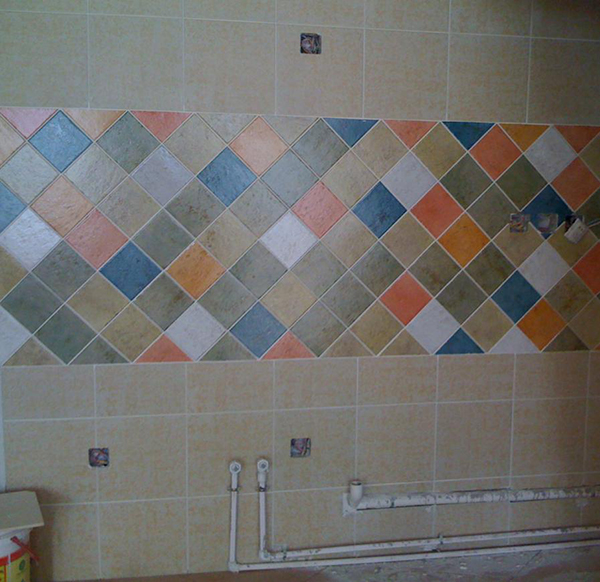

2、门窗洞上口的墙砖排版不合理
成因分析:
a、项目策划不到位,设计图纸深度不够;
b、技术交底不到位,班组施工经验不丰富。
预防与解决:
a、设计排版图纸要深化到位,对阴阳角、洞口等部位应明确做法。根据墙砖的尺寸,可把窗洞上口的砖做成L型;
b、对班组进行技术交底,项目部在施工过程中要加强监控。
在施工时,应跟据设计排版图在墙面弹线后,再粘贴墙砖,铺贴时注意装饰完成面线的控制。

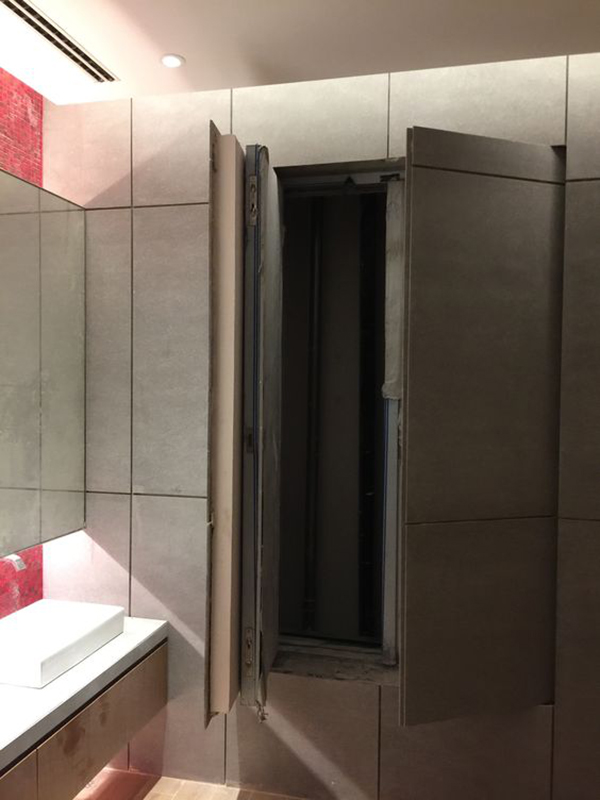

3、墙面吊柜背面留空,墙面不平直接固定吊柜,吊柜安装不牢固,存在安全隐患
成因分析:
a、前期策划不到位,技术交底不清。
预防与解决:
a、与专业厨柜公司配合,确定好施工方案,并对施工人员进行全面的技术交底。

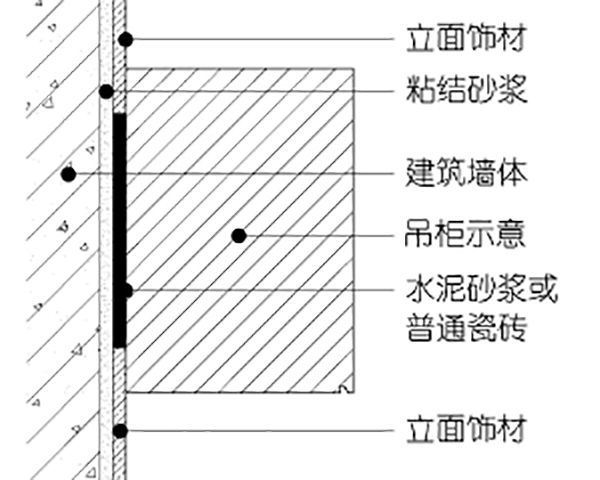

b、可在吊柜部位的墙面上进行水泥砂浆抹灰,或贴普通瓷砖(根据现场尺寸及墙砖规格,做好排版图),也可根据施工方案要求在墙面上预埋固定件安装吊柜,避免吊柜安装后出现松动现象。

4、墙砖V形缝在板块拼接处有高差,或砖墙面平整度不好,影响装饰效果
成因分析:
a、部分墙砖品质不好,四个角不在一平面上,平整度达不到要求。
b、项目部管理人员对有V形边的墙砖粘贴技术要领掌握不够,导致对班组的技术交底不到位;
c、施工过程中监控不到位,质量意识淡薄。
预防与解决:
a、管理人员加强对各项技术规范的学习与培训,技术交底要到位,且在施工过程中加强监控与检查。
b、严格控制用料,不合格的产品应退货处理。在施工中用钢直尺对每块瓷砖进行检查,发现高低立即整改。

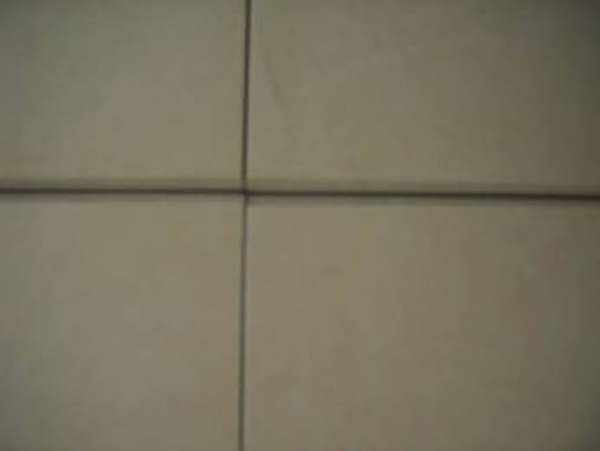

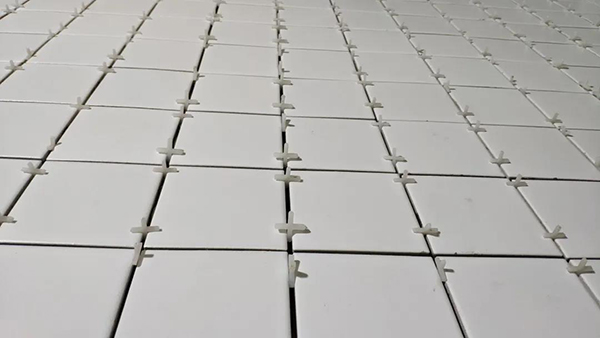

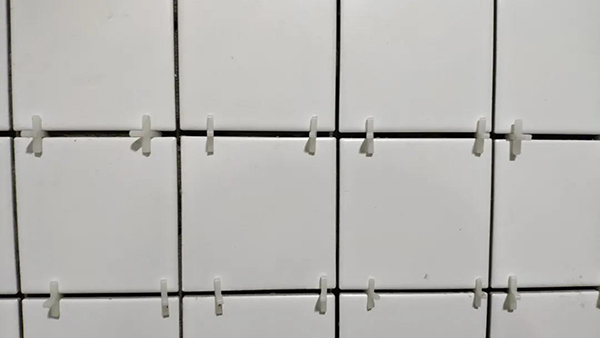

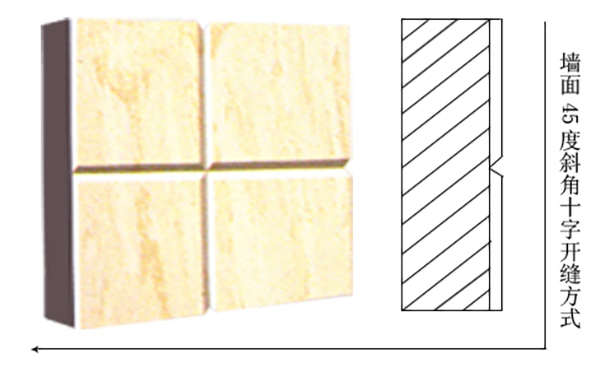

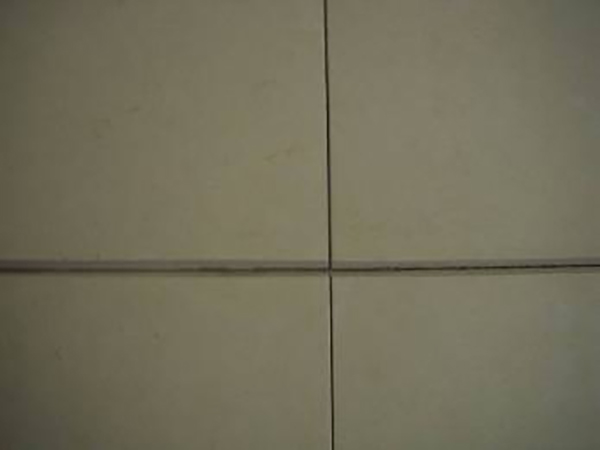

c、墙砖粘贴时,上下两块砖交界处应预留1mm宽的缝,这样可以在一定程度上减少因材质本身引起的安装质量问题,保证V型墙砖的上口在同一斜面上,四块墙砖之间的十字缝尽量做到横平竖直。

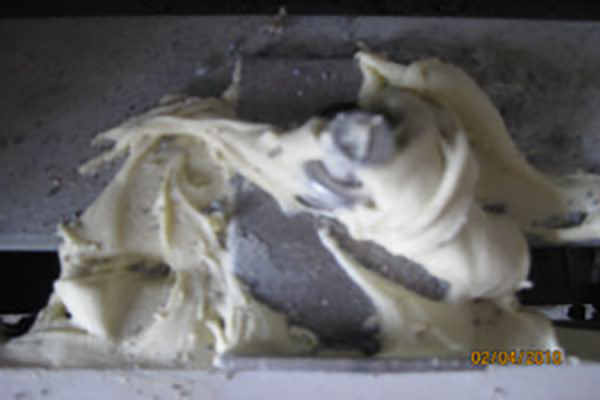

5、墙砖干挂使用云石胶做结构固定
成因分析:

△背条砖全部用云石胶固定,如震动墙砖很容易脱落
a、考虑节约成本而忽视施工质量,存在严重的安全隐患。

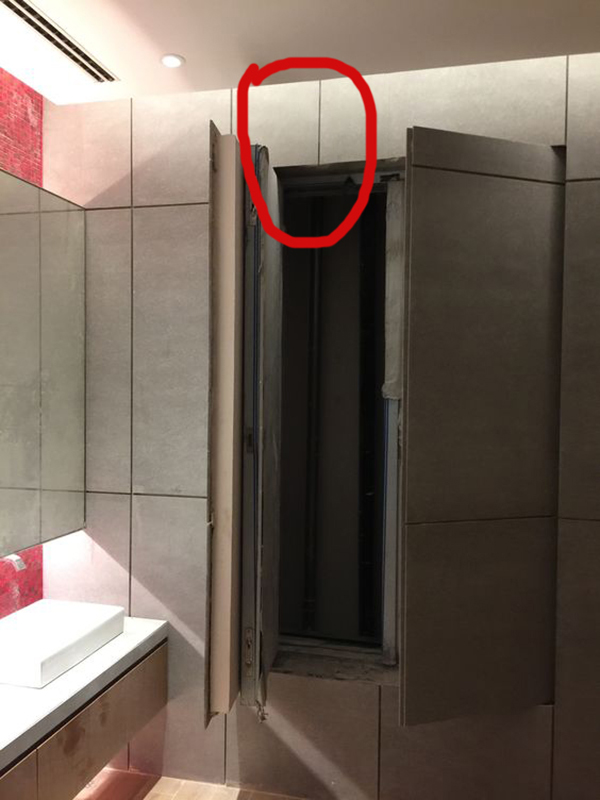

△预留孔排版不对位,直接用云石胶固定

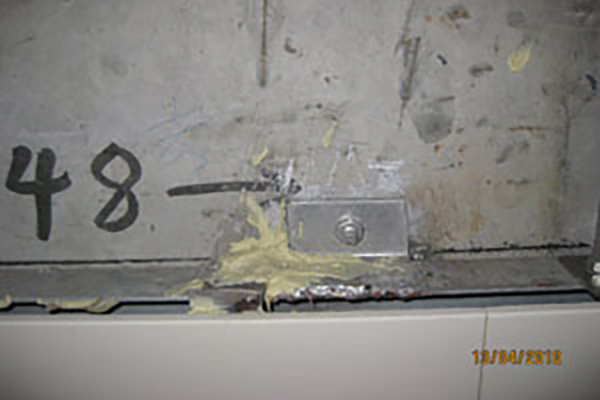

b、图纸深化不到位,墙砖干挂点与现场角钢开孔处不对位,采用石材胶直接固定墙砖。
预防与解决:
△正确干挂法(先AB胶贴背条砖备好砖)
a、技术交底必须到位。让现场班组明确具体的施工工艺及操作要求。墙砖干挂严禁用云石胶做结构固定。
b、墙砖干挂点与现场角钢开孔处不对位,应重新打孔。项目部要监控到位,现场发现应立即整改。
6、门槛石部位的地面交接处分界不清

△两种材料交接面分界不清
成因分析:

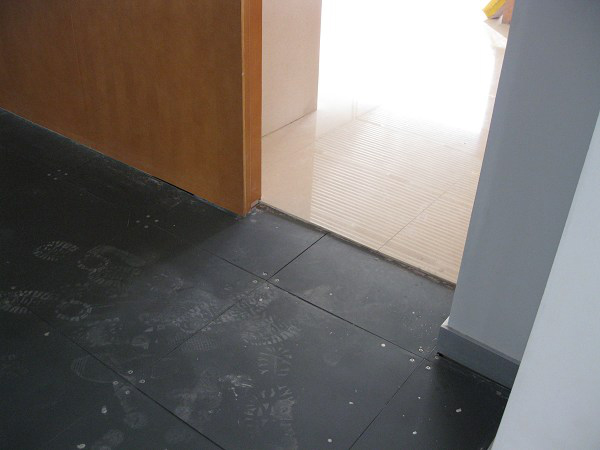

a、不同地面材料交接面,未考虑周全,放线不到位,导致伸到室内。
b、铺贴地砖时,只考虑对齐于木饰面,未考虑暗门的位置。
预防与解决:
a、在深化设计阶段时可考虑增加石材或整块地砖做门槛石。
b、设计深化时,将两种地面材料的交接缝处理在进户门下部靠里边位置,门扇关上时内外材料要能完全分隔开。

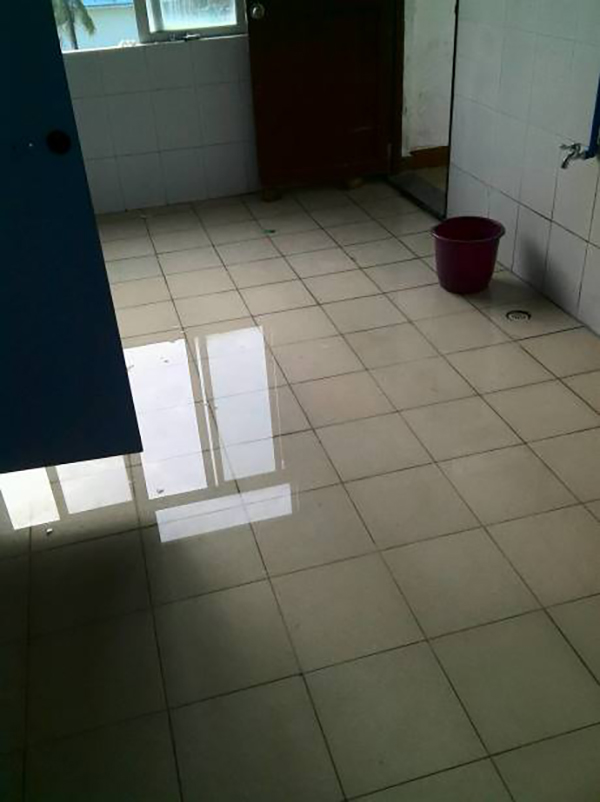

7、卫生间、阳台等地漏排水不顺畅,导致地面出现积水现象
成因分析:
△出现问题
a、项目部没做施工技术交底;
b、铺贴完地砖没做排水试验,没有检查排水是否通畅。
预防与解决:
a、对施工班组要进行全面细致的技术交底工作,挑选技术好的施工班组做难度高的分项工程。加强质量监督,施工完成要做排水试验,如排水不通畅要及时整改。

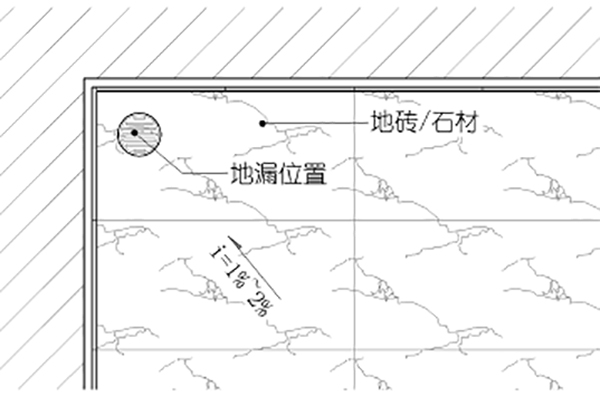

b、控制好地面排水坡度。找平层坡度不小于2%,地漏的排水坡度以地漏边向外50mm处排水坡度为3%~5%。
地面面层材料向地漏处的排水坡度为1%~2%,地漏处标高应根据门口至地漏的坡度确定。
8、地砖板块出现空鼓
成因分析:
a、基层不干净或干燥,结合不牢;
b、结合层砂浆太稀。结合层砂浆未压实;
c、水泥砂浆中水泥掺量太少;

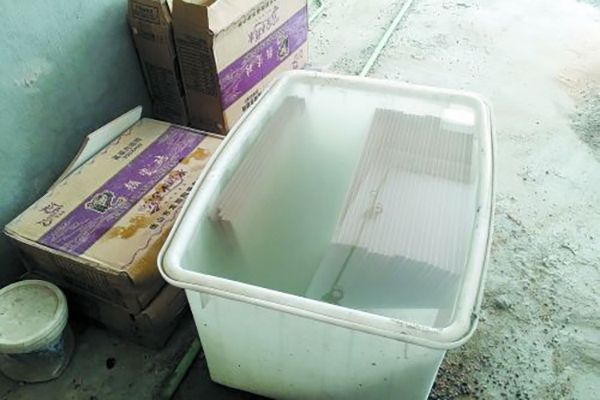

d、地砖没有用水浸泡;
e、地砖铺贴后,养护不到位。
解决与预防:
a、基层应彻底处理清扫干净,并用水冲洗干净,晾到没有积水为止。

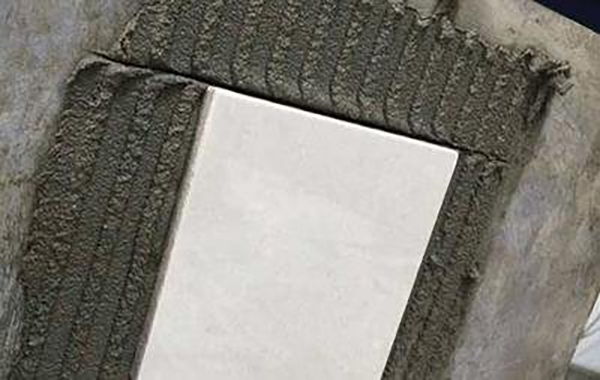

b、铺砂浆前先浇水湿润,采用1:1水泥砂浆(中、粗沙)扫浆均匀后,随即铺设结合层。
c、采用干硬性水泥砂浆,砂浆应搅拌均匀,拌熟。
d、地砖铺贴前,砖背面用磨光机把釉面去除,应将板块浸泡后晾干,浇素水泥浆或批纯水泥浆铺贴定位后,将板块均匀轻击压实。
e、养护期内围挡保护,第二天进行潮湿养护,不得上人和堆放材料。
小结.
