这应该是地暖施工中最完善的一套工艺了
发布时间: 2019-9-5 15:02:05 信息来源:dop设计

随着人们生活品质的提升,地暖已经是装修中必不可少的。地暖在室内形成脚底至头部逐渐递减的温度梯度,给人以脚暖头凉的舒适感,还很符合中医“温足而顶凉”的健身理论,是目前最舒适的采暖方式。

但地暖施工是一项比较复杂的系统工程,很多细节很容易被施工人员忽略,业主呢又不懂,也就更难发现问题了,本文就着重讲解地暖系统施工的工艺流程和注意事项,主要解决以下问题:

1、地暖的标准施工流程到底是怎样的?

2、不同种地板的管道应该如何排布?

3、在施工过程中应该注意哪些方面?

01.

施工前确认

1、面层施工前,填充层应达到面层需要的干燥度,并符合以下标准:

1)施工面层时,不得剔、凿、割、钻和钉填充层,不得向填充层内楔入任何物件;

△直列形布管铺设示意图

2)面层施工,应在填充层达到要求强度后才能进行;

△往复形布管示意图

3)石材、面砖在与内外墙、柱等垂直构件交接处,应留10mm宽伸缩缝;木地板铺设时,应留不小于14mm的伸缩缝。

△回形布管铺设示意图

2、明确地暖铺设类型

1)水暖铺设构造

△蓄热干式水暖

△模板湿式水暖

△铝板干式水暖

△混凝土湿式水暖

2)电暖铺设构造

△复合地板下铺设电暖

△实木地板下铺设电暖

△复合地板下铺设碳晶电暖构造

△实木地板下铺电暖构造

02.

地暖施工流程

基层处理→设置防潮层→设置保温带→铺设绝热层→安装分/集水器→设置伸缩缝→铺设塑料管→固定塑料管

1、基层处理

△基层处理

清理场地,确认铺设地板供暖系统区域内的隐蔽工程全部完成并验收;

地面平整,室内粗装修完毕,窗户安装完毕,待铺管地面平整清洁;平整度要求:2m靠尺检查,高低差≤3mm。若不符合条件,应设找平层。

2、设置防潮层

与土壤或室外空气接触的地板处应设置防潮层。

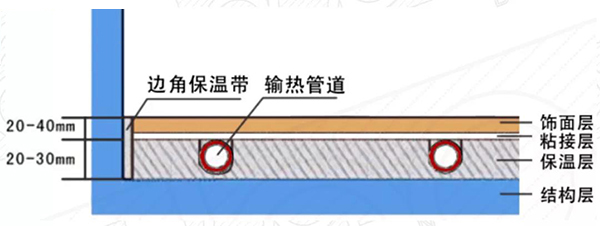

△混凝土填充式热水供暖地面构造

3、设置保温带

在供暖房间所有墙、柱与楼(地)板相交的位置敷设边界保温带。边界保温带应高出精装修地面标高(待精装修地面施工完成后,切除高于地板面以上的边界保温带)。

△湿式地暖构造示意图

△干式地暖构造示意图

1)除墙边设置边界保温带外,各房间门口处、边长超过8m或面积超过30㎡时、平面突出部分都应设置伸缩缝;

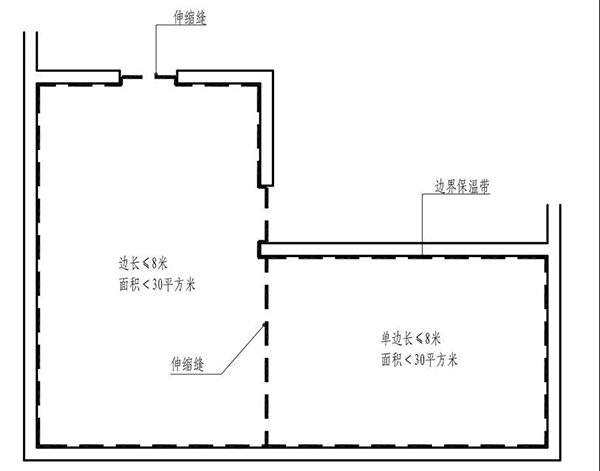

△设置伸缩缝

2)为使被分隔的面积接近,且长边与短边之比不大于2,应按下图设置伸缩缝。

△设置伸缩缝

4、铺设绝热层

△发泡水泥绝热层

绝热层应错缝、严密拼接。当设置保护层时,保护层搭接处至少重叠80mm,并宜用胶带粘牢。

5、安装分/集水器

△分水器安装

1)分/集水器水平安装时,一般宜将分水器安装在上,集水器安装在下,集水器中心距地面不应小于300mm;

2)分/集水器垂直安装时,分/集水器下端距地面应不小于150mm。

6、设置伸缩缝

△地暖现场施工图

穿越伸缩缝的环路应预先穿套管;伸缩缝应从填充层的上边缘做到高出装饰层上表面10~20mm,装饰层敷设完毕后,应裁去多余部分;填充材料采用高发泡聚乙烯泡沫塑料。

伸缩缝设置应注意:

1)一般房间伸缩缝的设置面积小于30㎡

在与墙、柱等垂直构件交接处,应留不间断的伸缩缝,伸缩缝填充材料应采用搭接方式连接,搭接宽度不小于10mm;

伸缩缝填充材料与墙、柱应有可靠的固定措施,与地面连接应紧密,伸缩缝厚度不小于10mm,高度不小于70mm,伸缩缝宜采用高发泡聚乙烯泡沫塑料或缝内满填弹性膨胀膏。

△水暖伸缩缝做法

2)面积在30㎡到50㎡的地面伸缩缝设置

面积在30㎡到50㎡的地面设置伸缩缝时,除执行一般房间的伸缩设置要求外,还应设置内置式膨胀缝,将填充层分隔为不大于20㎡,保证膨胀应力能在小面积范围内得到分解。

△水暖伸缩缝做法

3)大面积的房间伸缩缝的设置

当地面面积超过50㎡或边长超过10m时,就按不大于6m间距设置伸缩缝,伸缩缝宽度不应小于5mm,此伸缩缝在填充层施工时预留,填充层施工时用5mm厚木板至绝热层往上设置,待填充层施工结束后,取出木板后用弹性膨胀膏或玻璃胶填充。

△地暖施工现场图

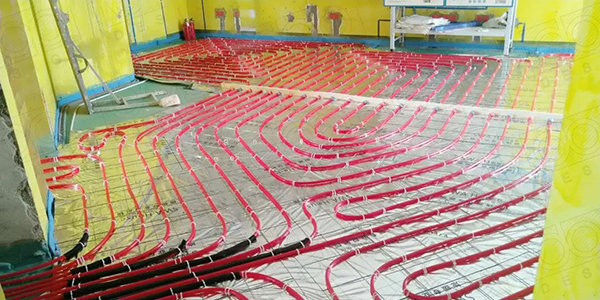

7、铺设塑料管

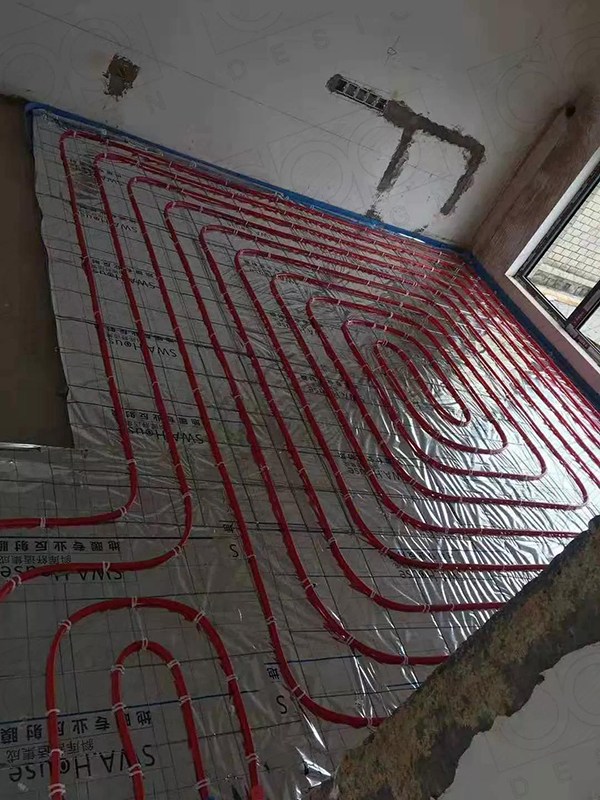

△地暖施工现场图

按设计环路连接分/集水器的上、下管口。管道弯曲半径应不小于相关产品标准中规定的最小值。

8、固定塑料管

△地暖施工现场图

管道系统应扣紧以使其水平和竖直位置保持不变,铺设现浇层前后,管道垂直位移应不大于5mm。

塑料管固定点的间距,取决于管材、管道尺寸和系统形式。设计图纸没有要求时,管卡间距不宜大于500mm;大于90°的弯曲管段的两端和中点均应固定。

△施工现场图

固定方式可采用以下几种:

1)用塑料管卡将塑料管直接固定在复合保护层的绝热板上;

2)用扎带将塑料管绑扎在铺设于绝热层表面的钢丝网上;

3)卡在铺设于绝热层表面的专用管架、管卡、管槽上。

03.

安装检查及注意事项

△水暖干式铺贴三维图

1、检验要点

1)检查环路外观:每个并联环路中不应有接头:弯管处的管道截面不应变形。

2)试压:关闭分/集水器前的阀门,从注水排气阀注入清水进行水压试验。试验压力为工作压力的1.5~2倍,但不小于0.6MPa(升压时间不宜少于15分钟);稳压1h内压力降不大于0.05MPa,且不渗不漏为合格。

2、注意要点

△水暖湿式铺贴三维示意图

1)安装过程中,应防止油漆、沥青或其它化学溶剂污染塑料类管道;应及时封堵管道系统安装间断或完毕的敞口处。

2)塑料管严禁攀踏、用作支撑或借作它用。

3)地板供暖系统的安装工程,不宜与其它施工作业同时交叉进行。混凝土现浇层的浇捣和养护过程中,不得进入踩踏。

4)在混凝土现浇层养护期满后,敷设塑料管的地面,应设置明显标志,加以妥善保护,不得在地面上运行重载荷或放置高温物体。

5)施工完成的地板供暖地面严禁大力敲打、冲击。不得在地面上开孔、剔凿或模入任何物件。

协会动态
·协会专委会【资讯】
·​我省设计师代表
·我省设计师孙林&孙陇平入选第
·【对话】金奖设计师——谢文川
·陕西省室内装饰施工企业人员线
·a/box “一个改变观念的
·回顾 | “再识地方语境—社
·2024 西安设计周开幕!
·陕西省室内装饰协会关于参加“
·【展会预告】西安设计周 ×
地市协会
·铜川:领悟先烈志、共筑中国梦
·延安:延安市第一期装饰行业项
·富县:鄜州装饰行业协会开展走
·宝鸡:宝鸡室内装饰协会组织行
·安康:安康市室内装饰协会党支
·宝鸡:宝鸡市室内装饰协会行业
·渭南:渭南市装饰行业协会召开
·铜川:铜川市装饰行业协会举办
·咸阳:咸阳市室内装饰协会被评
·杨凌:杨凌区室内装饰协会【共
文件下载
·陕西省室内装饰协会第七届理事
·首届陕西省室内装饰行业工匠技
·2022年全国行业职业技能竞
·陕西省第十二届室内设计大赛附
·《陕西省室内装饰工程设计取费
·《陕西省室内装饰工程设计文件
·陕西省第十二届室内设计大赛汇
·陕西省第十二届室内设计大赛报
·中国室内装饰协会设计教育专家
·职称网上申报系统用人单位账号
